El retraso en la entrega de una vivienda sobre plano es más frecuente de lo que el comprador espera. Si el promotor se retrasa, lo que puedes hacer depende de tres cosas: cómo está redactado el plazo de entrega en tu contrato, si el retraso es lo bastante grave para frustrar la finalidad de la compra, y qué cubre exactamente tu aval. Ningún retraso resuelve el contrato por sí solo, y tampoco existe un número de meses a partir del cual la ley actúe automáticamente. Hay que reclamar.
Ese matiz decide muchos casos. El comprador que da por hecho que un retraso «ya es incumplimiento» suele esperar en silencio, y esperar es justo lo que debilita su posición. Aquí explicamos qué gobierna de verdad un retraso en la entrega de obra nueva en España en 2026, y qué hacer la semana en que vence tu plazo.

El malentendido más caro: creer que cualquier retraso permite resolver
Es la idea con la que llegan casi todos los compradores: el promotor se ha pasado del plazo, luego puedo resolver el contrato, recuperar todo lo pagado.
No funciona así. Los tribunales distinguen entre un simple retraso y un incumplimiento con peso suficiente para deshacer la compra. Un retraso corto, en una vivienda que vas a conservar durante años, no altera de forma sustancial la finalidad del contrato — y por tanto normalmente no justifica la resolución. Lo que sí puede darte es derecho a la penalización pactada y a que se te indemnice el daño.
El plazo de tu contrato es lo primero que hay que leer

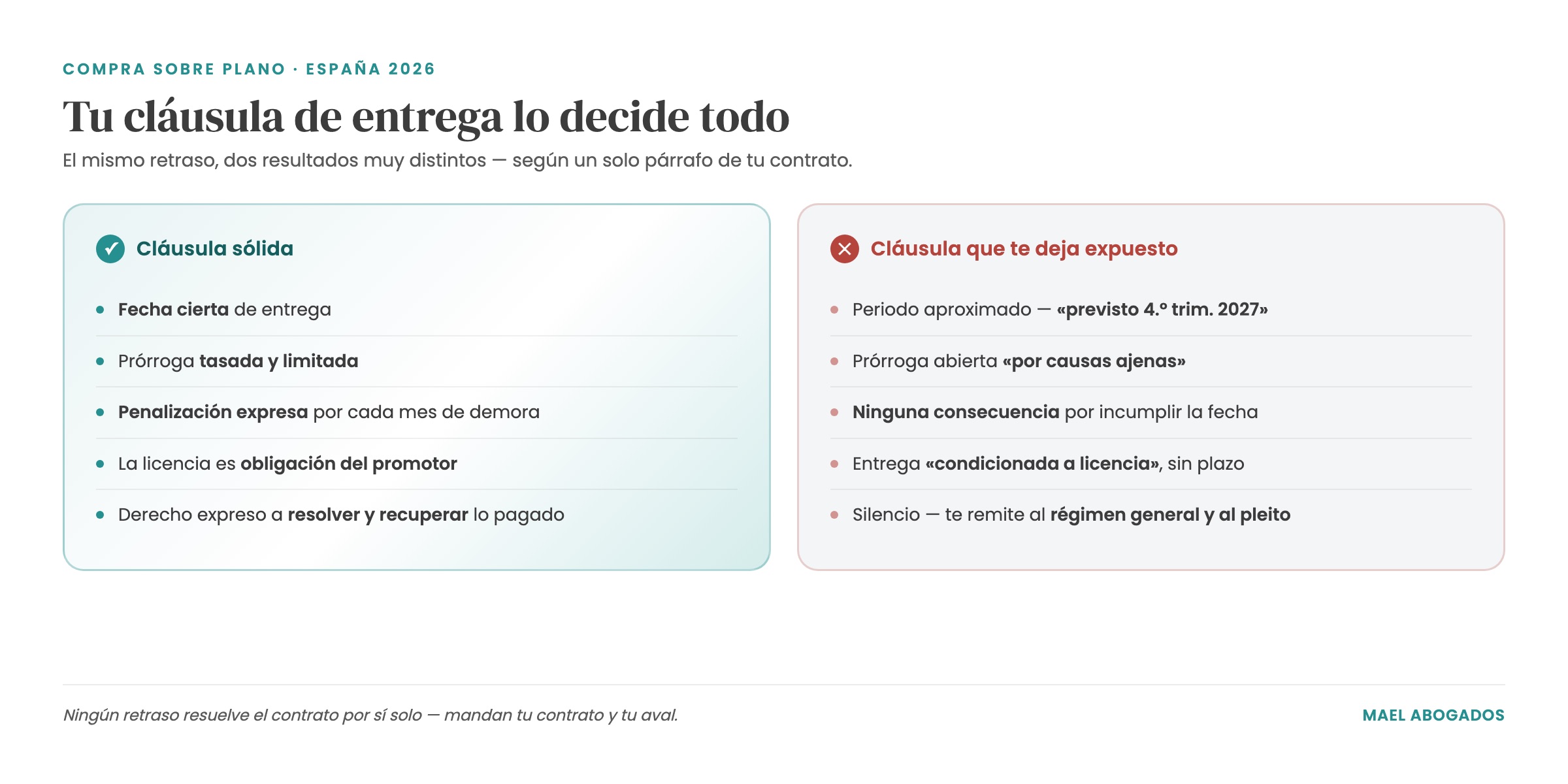

Antes de nada, ve a la cláusula de entrega del contrato privado de compraventa. La diferencia entre una cláusula que puedes ejecutar y otra que te deja desarmado suele ser una sola frase.
| Cláusula sólida | Cláusula que te deja expuesto |
|---|---|
| Fecha cierta de entrega («no más tarde del 30 de junio de 2027») | Un periodo aproximado («entrega prevista en el 4.º trimestre de 2027») |
| Prórroga tasada y limitada («más un máximo de tres meses») | Prórroga abierta «por causas ajenas al promotor» |
| Penalización expresa por cada semana o mes de demora | Ninguna consecuencia por incumplir la fecha |
| Entrega ligada a una fecha, con la licencia como obligación del promotor | Entrega «condicionada a la obtención de la licencia», sin plazo |
| Derecho expreso a resolver y recuperar lo pagado pasado cierto plazo | Silencio — te remite al régimen general y al pleito |
Por eso la pelea del retraso se gana casi siempre antes de firmar. Una due diligence inmobiliaria previa es el momento de corregir un plazo vago, no cuando la grúa ya lleva meses parada.
Cuándo un retraso en la entrega permite resolver el contrato
El artículo 1124 del Código Civil permite al comprador resolver cuando la otra parte no cumple lo que le incumbía. Pero no todo retraso llega a ese umbral.
Como regla, se atiende a si el retraso frustra el propósito práctico del contrato: si, en términos llanos, se te ha privado de aquello por lo que contrataste. No es lo mismo un mes de más en una vivienda que vas a habitar sin prisa, que un retraso que se lleva por delante la oferta de hipoteca, el calendario de tu visado o la venta de tu vivienda anterior.
Cuando el contrato configura el plazo como esencial, o anuda consecuencias a incumplirlo, tu posición es mucho más fuerte. Cuando no dice nada, le estás pidiendo a un juez que deduzca que el retraso fue relevante: es posible, pero mucho menos seguro.
¿Exigir el cumplimiento o resolver?
Tienes las dos vías, y llevan a sitios distintos. Exigir el cumplimiento mantiene viva la compra y te permite reclamar las penalizaciones a medida que se devengan. Resolver la deshace y activa la devolución. No conviene intentar las dos a la vez, y la elección es estratégica: si la promoción está casi terminada y los precios han subido, conservar el contrato puede valer mucho más que recuperar el dinero.
Qué pasa con las cantidades que ya has pagado
Aquí el comprador sobre plano está mejor protegido de lo que suele pensar. El promotor que recibe cantidades a cuenta antes de la entrega debe garantizarlas, conforme al régimen que introdujo la Ley 20/2015, que reformó las garantías de la Ley de Ordenación de la Edificación.
El aval o el seguro cubren el caso de que la construcción no se inicie o no llegue a buen fin en el plazo convenido. En ese supuesto puedes recuperar las cantidades aportadas, impuestos incluidos, más el interés legal del dinero, sin depender de la solvencia del promotor. De ahí la importancia de cómo esté escrito tu plazo: la garantía se mide contra el término pactado en el contrato, y un plazo vago hace más difícil ejecutarla.
Y aquí hay una frontera que casi ningún artículo explica. La garantía está redactada en torno a que la construcción no se inicie o no llegue a buen fin en el plazo convenido — que no es exactamente lo mismo que una obra terminada que se entrega tarde. En qué lado de esa línea cae tu caso depende de tu contrato y de la fase real en que esté la obra, y es una de las primeras cosas que conviene revisar.
Dos detalles que se pasan por alto constantemente. El primero: el aval tiene que existir de verdad y estar vigente — comprueba que se emitió, que cubre todos los pagos hechos y que no ha caducado. El segundo: la garantía alcanza expresamente a los impuestos pagados sobre esas cantidades, así que el IVA de tus pagos a cuenta está dentro de lo protegido; nuestra guía de impuestos de la obra nueva detalla qué se paga y en qué fase. El funcionamiento de las garantías está desarrollado en el artículo sobre garantías en la compra sobre plano.
Reclamar por el retraso en la entrega: penalización y daño
Si el contrato fija una penalización por demora, se devenga mientras el retraso corre. Reclámala por escrito y de forma que quede constancia, y sigue reclamando conforme se acumula: el silencio puede interpretarse como aceptación.
Si el contrato no dice nada, la indemnización sigue siendo posible, pero hay que probar el perjuicio: el alquiler que has tenido que pagar mientras esperabas, el guardamuebles, una hipoteca que caducó y se renegoció en peores condiciones, un alquiler que no pudiste percibir. Guarda cada factura desde el día en que vence el plazo.
Cuándo el promotor queda exonerado
El promotor puede quedar liberado si acredita que el retraso obedece a fuerza mayor, un suceso imprevisible y ajeno a su control. En la práctica es una puerta más estrecha de lo que se alega: no ampara el riesgo constructivo ordinario, ni la mala planificación, ni los problemas de financiación, ni una licencia solicitada tarde. Los argumentos de escasez de materiales o de mano de obra aparecen en casi toda la correspondencia de demora; que se sostengan es cuestión de prueba.
Retraso en la entrega: qué hacer la semana en que vence el plazo
- Relee la cláusula de entrega, con su prórroga y sus condiciones. Fija la fecha exacta en la que el promotor incurre en mora.
- Comprueba que el aval está vivo: entidad, importe, vencimiento y que cubre todo lo pagado.
- Envía un requerimiento fehaciente — en España, burofax con acuse y certificación de texto. Una cadena de correos es prueba mucho más débil.
- Abre un expediente: correspondencia, fotos de obra, la publicidad en la que confiaste y cada gasto que el retraso te genere.
- Pregunta por la licencia. Saber si se ha solicitado la licencia de primera ocupación te dice mucho sobre si la nueva fecha es realista.
- Decide con criterio entre exigir el cumplimiento y resolver — con asesoramiento, y antes de decir nada que pueda leerse como aceptar una fecha nueva.
Consejos del despacho
La mayoría de los retrasos que vemos se resuelven sin pleito. El promotor responde al comprador que documenta bien y reclama a tiempo, y bastante menos al que protesta por correo y espera.
Ten cuidado con aceptar informalmente una fecha nueva. Un mensaje amable confirmando que una entrega más tardía «te viene bien» puede sostenerse como una novación del contrato y, con ella, del plazo contra el que se mide tu aval. Si el promotor propone otra fecha, ese es un momento para consultar, no para contestar rápido.
Y no dejes que el aval caduque en silencio mientras esperas buenas noticias: es el mecanismo que separa un retraso de una pérdida. Nuestro equipo inmobiliario en Málaga revisa cláusulas de entrega y avales para compradores nacionales e internacionales en toda la Costa del Sol. Si tu compra aún no ha empezado, la guía de compra sobre plano en España cubre el proceso completo, y conviene leer antes los riesgos de comprar una propiedad en España.
Preguntas frecuentes
¿Puedo resolver el contrato por retraso en la entrega?
A veces, pero no de forma automática. Cabe la resolución cuando el retraso constituye un incumplimiento con entidad suficiente para frustrar la finalidad del contrato, o cuando el contrato te reconoce expresamente ese derecho pasado un plazo. Un retraso breve, en un contrato con prórroga amplia, no suele bastar por sí solo.
¿Existe un plazo de seis meses a partir del cual el retraso en la entrega es incumplimiento?
No. La ley española no fija un umbral general de seis meses ni de ningún otro número de meses. Esa cifra circula mucho, sobre todo en información en inglés, pero no está en la norma. Lo que manda es el plazo y la prórroga de tu contrato, la gravedad del retraso y las condiciones de tu aval.
¿Me devuelven las cantidades entregadas y con qué intereses?
El régimen introducido por la Ley 20/2015 cubre el caso de que la construcción no se inicie o no llegue a buen fin en el plazo convenido, y alcanza a las cantidades aportadas, a los impuestos pagados sobre ellas y al interés legal del dinero. Ojo a la frontera: eso no es siempre idéntico a una obra terminada que se entrega tarde, así que poder ejecutar el aval depende de la redacción de tu plazo y de la fase real de la obra.
¿Y si el retraso en la entrega se debe a la licencia?
Obtener las licencias necesarias forma parte normalmente de las obligaciones del propio promotor, así que rara vez sirve como excusa. La fuerza mayor es una vía estrecha y no alcanza al riesgo constructivo ordinario, a las dificultades de financiación ni a una solicitud presentada tarde.
¿Debo aceptar la nueva fecha que propone el promotor?
No sin asesoramiento. Confirmar por escrito una fecha nueva puede sostenerse como una modificación del contrato, y el plazo contractual es la referencia contra la que se miden tu aval y cualquier penalización. Pregunta qué se te ofrece a cambio antes de aceptar nada.
Este artículo refleja la situación en España en 2026 y es información general, no asesoramiento sobre tu contrato concreto. Todo retraso depende de la redacción del acuerdo específico. Habla con nuestros abogados inmobiliarios si tu fecha de entrega ha vencido o está por vencer.
